Zur Erschließung des rückwärtigen Bahnareals ist ein barrierefreier Ausbau in Form einer Rampenanlage, ergänzt durch Treppenanlagen vorgesehen. Der vorhandene Bahnsteig Gleis 4/5 mit Treppenanlagen wird abgerissen. Die Zuwegung beginnt dann aus der bestehenden Personenunterführung der Bahn heraus und entwickelt sich auf das spätere fertige Geländeniveau.

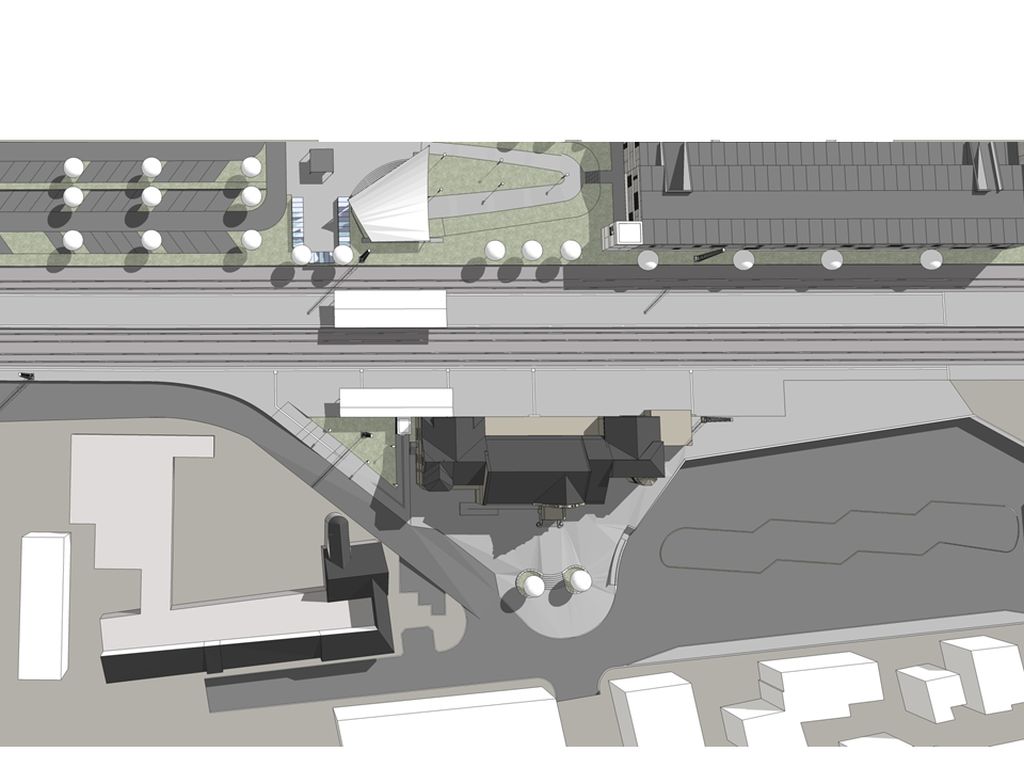

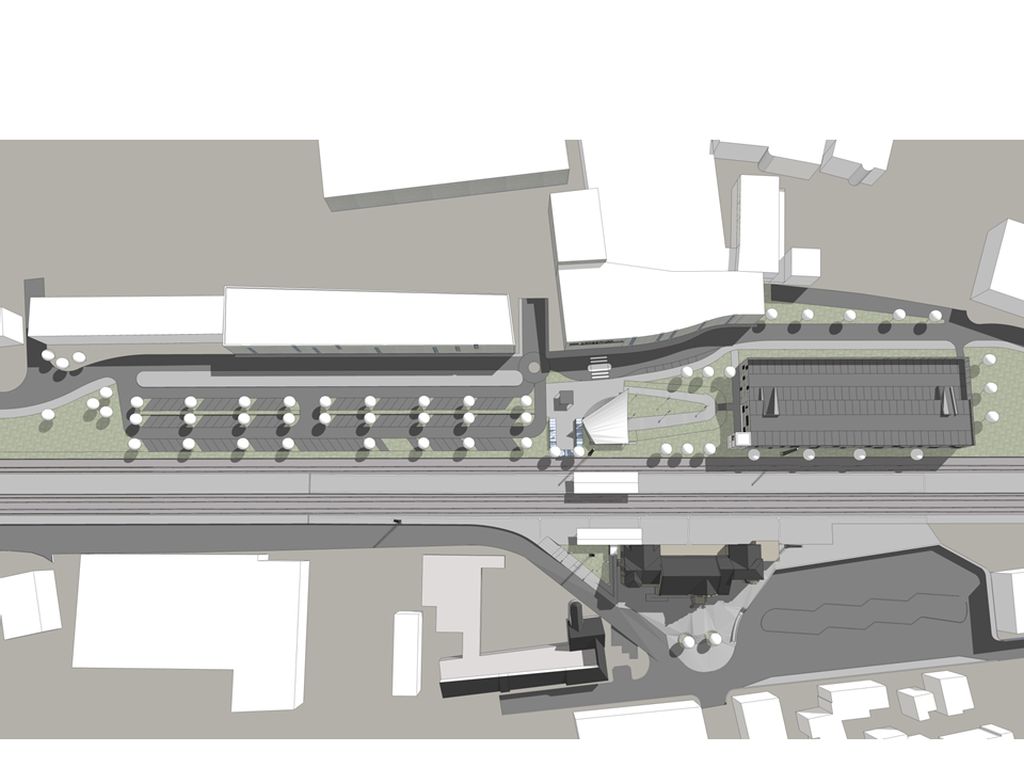

Neben den baulichen Anlagen entsteht ein Vorplatz mit Kiss + Ride-Parkplätzen, Fahrradabstellmöglichkeiten und -boxen. Die geplante neue Bushaltestelle und der Zugang zum Park + Ride Parkplatz sowie zu dem vorgesehenen Parkhaus ergeben sich zentral von hier aus. Es ist vorgesehen, die Anlage mit Böschungen dem steigenden Gelände anzupassen, sodass eine
Begrünung möglich wird. Für das Portal der Unterführung ist eine Überdachung sinnvoll, die Realisierung kann zu einem späteren Zeitpunkt ausgeführt werden.
Die Gesamtkosten belaufen sich auf 1.188.810 €.
Realisierung:
Fertigstellung der Rampe, Treppe und Vorplatz bis Hessentag 2016
Anschluss Reisendenüberweg
Baubeginn wird im Oktober 2015 sein.

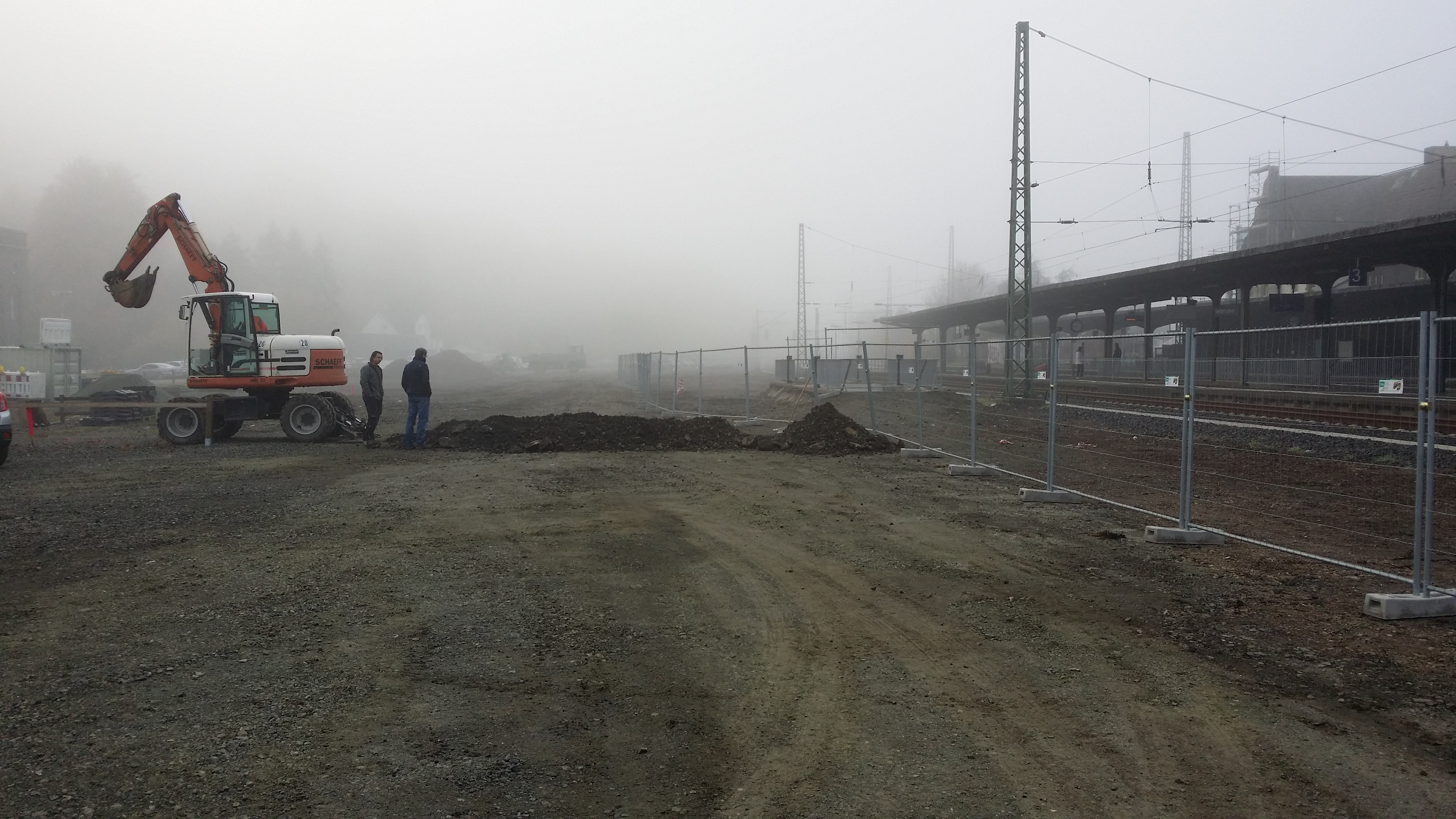

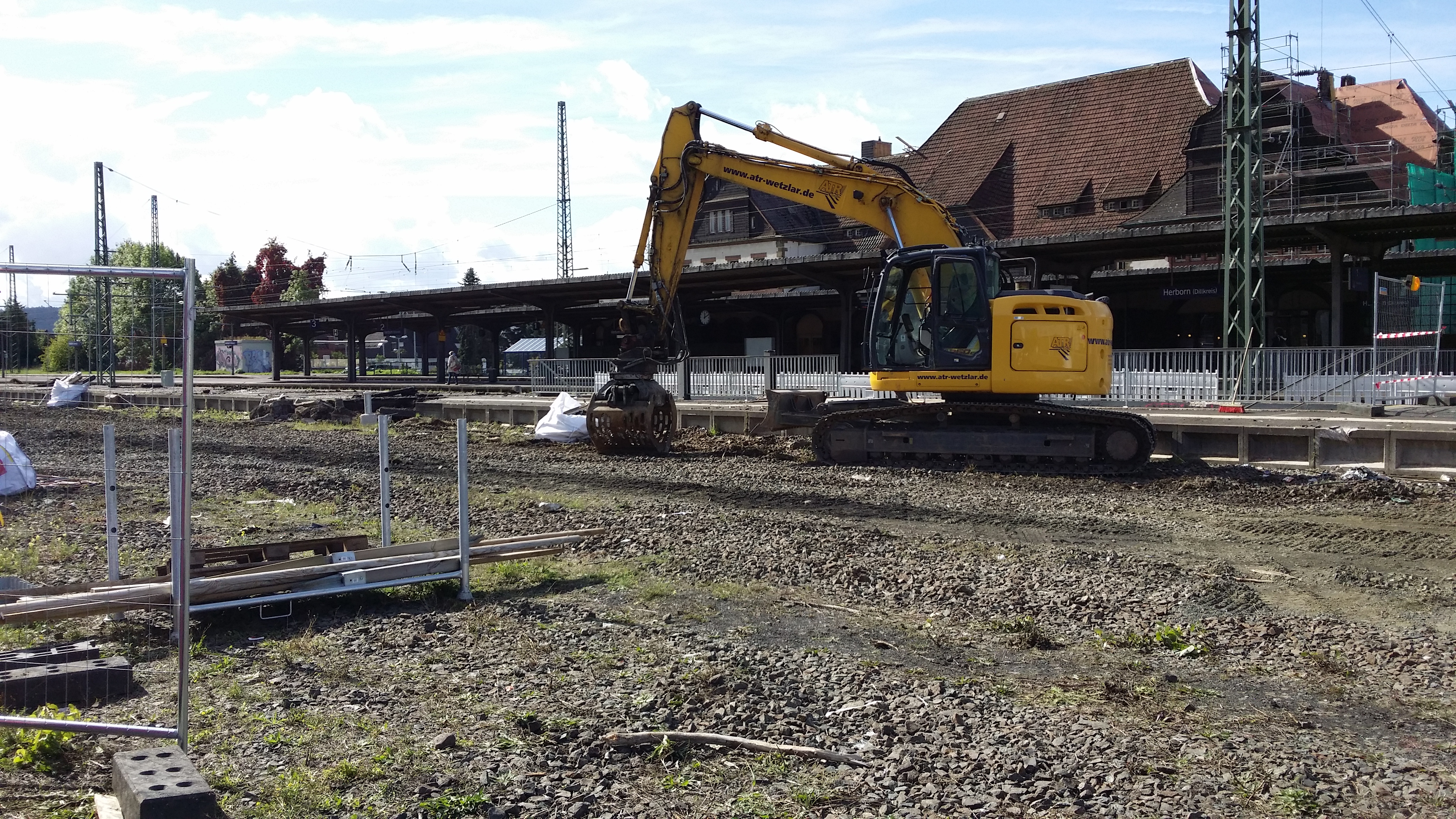

Bereits Mitte September wird der bestehende Bahnsteig 3 komplett abgebrochen.

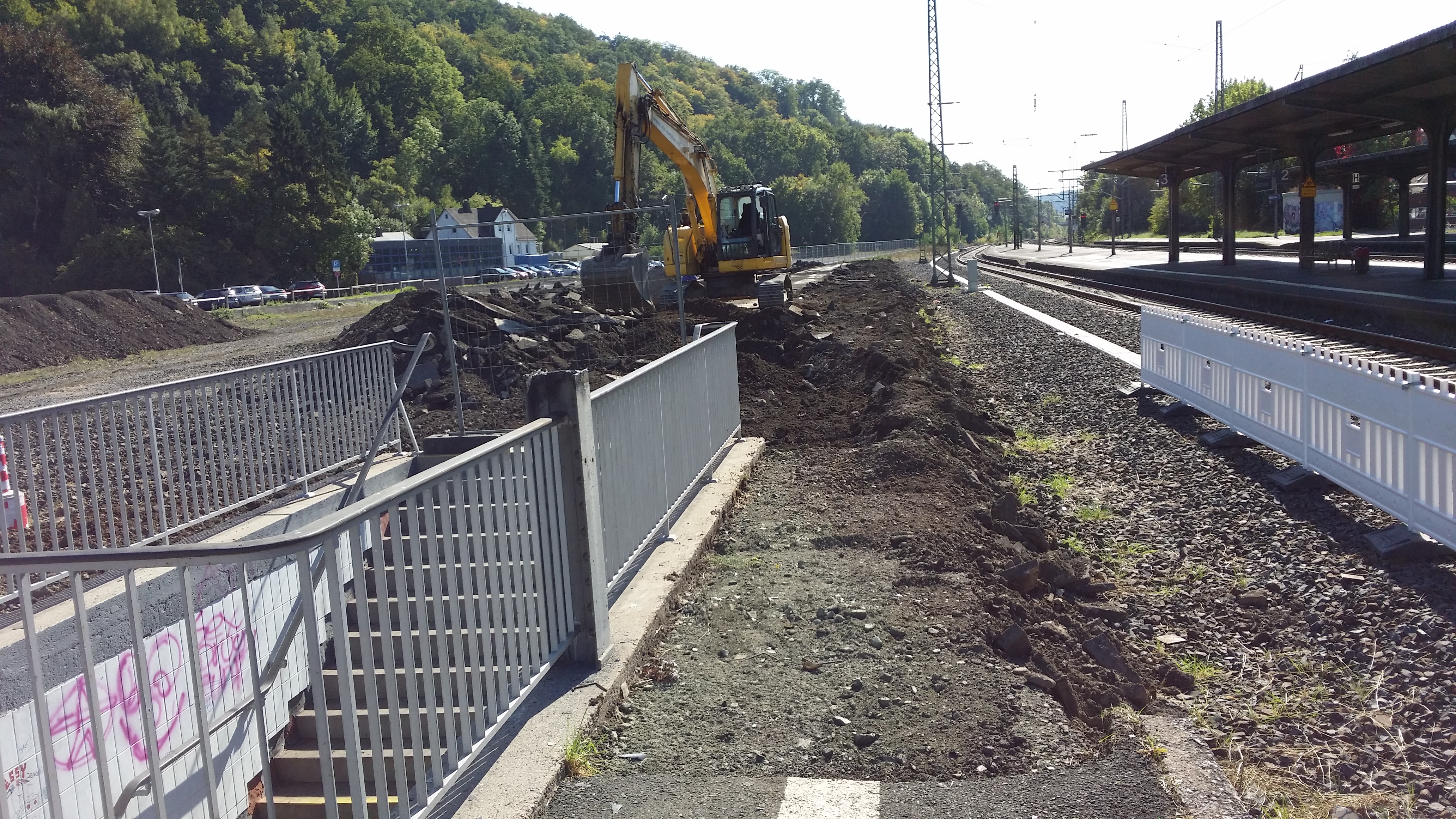

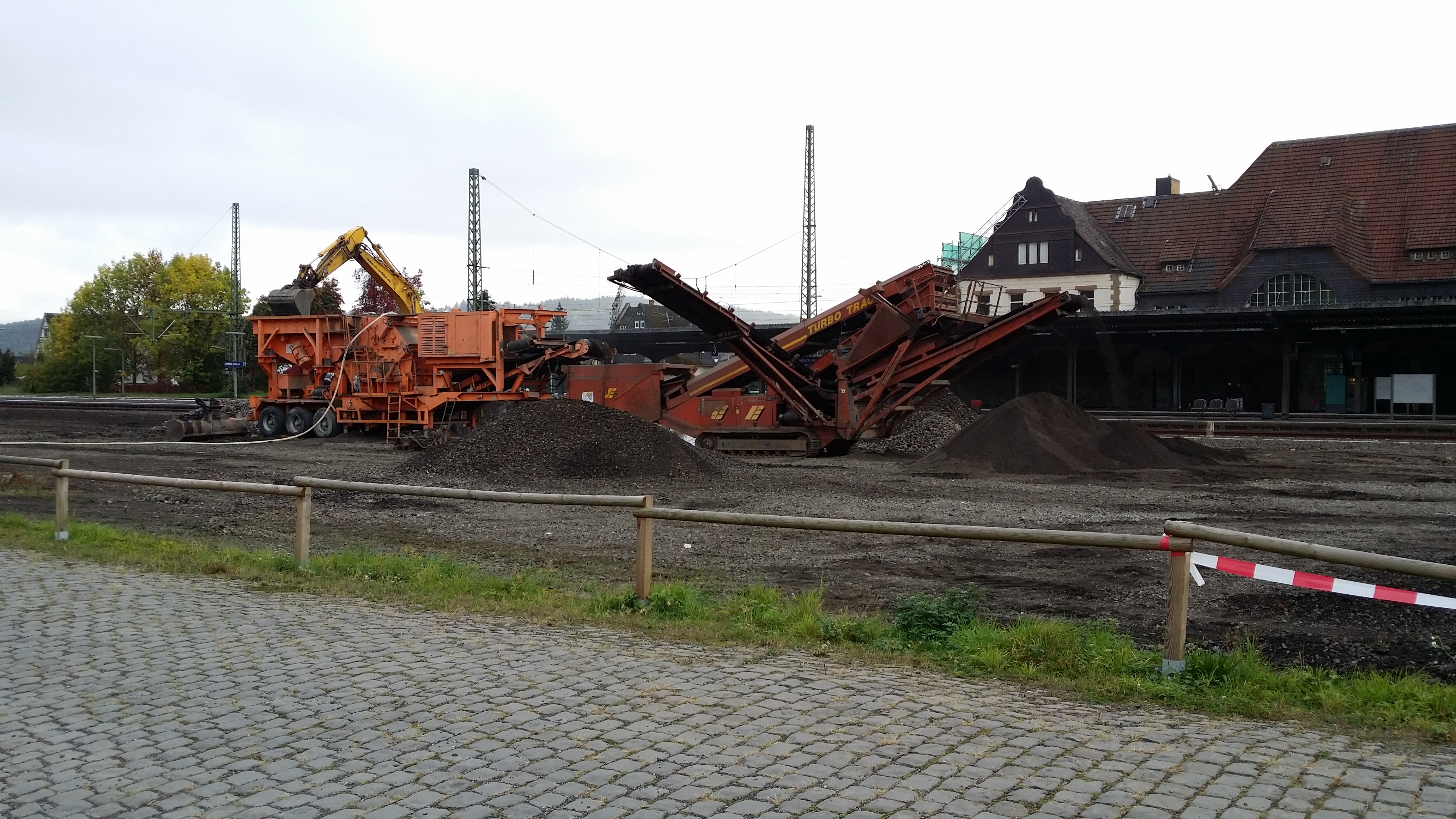

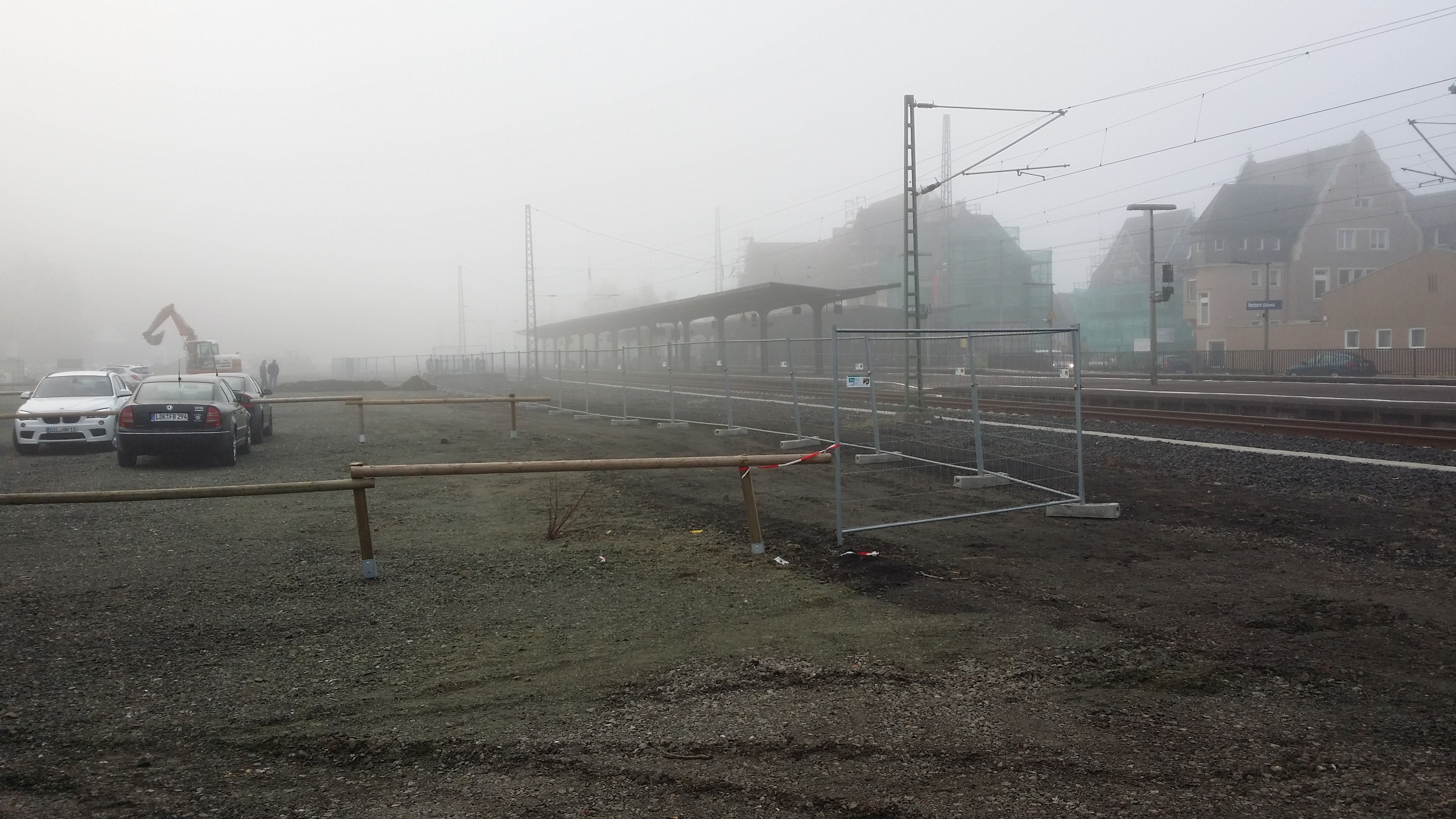

Der Bahnsteig an den ehemaligen Gleisen 4 und 5 wird abgebrochen.

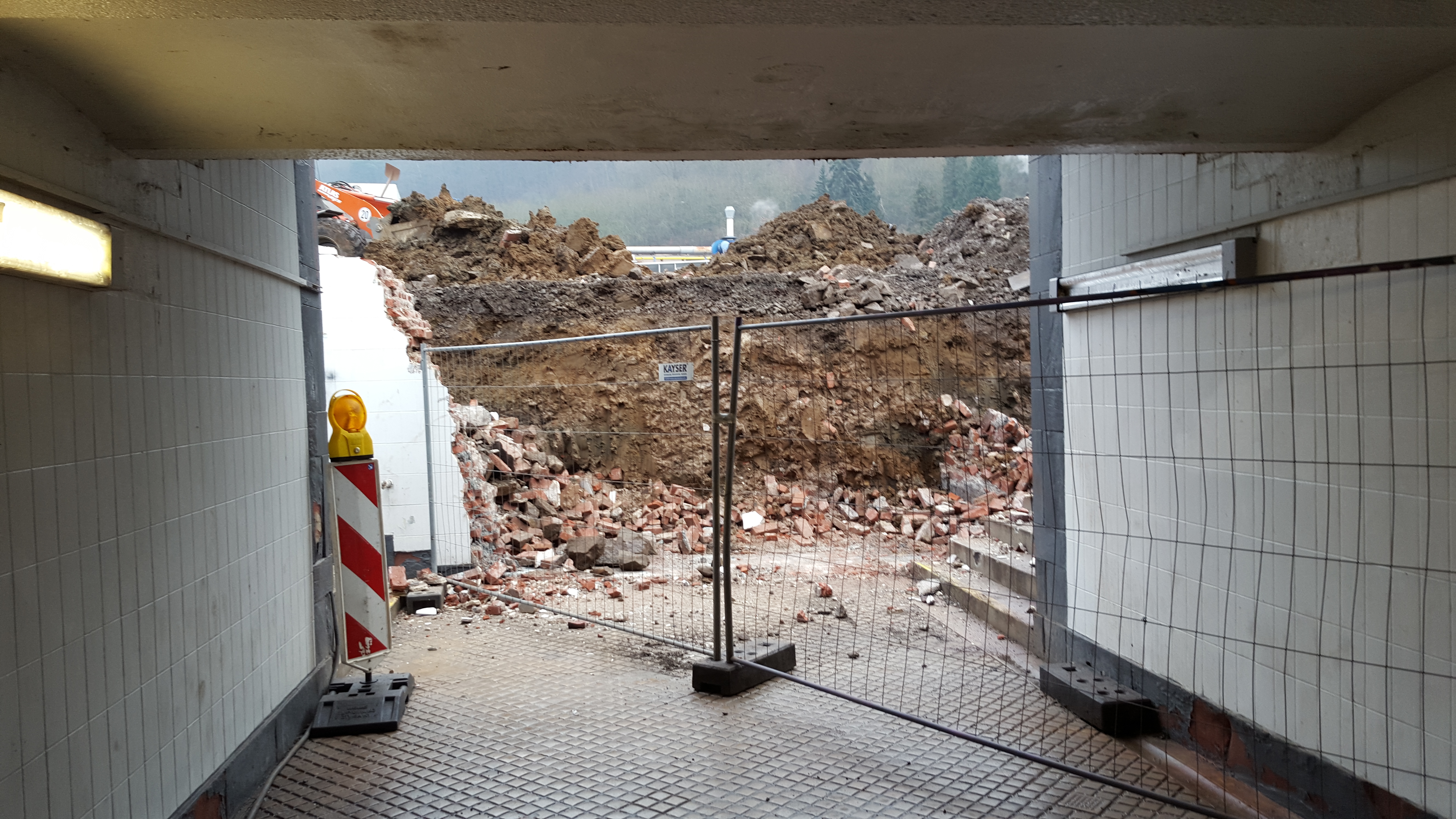

Der Bahnsteig wurde entfernt, nun wird der Stromanschluss gelegt.

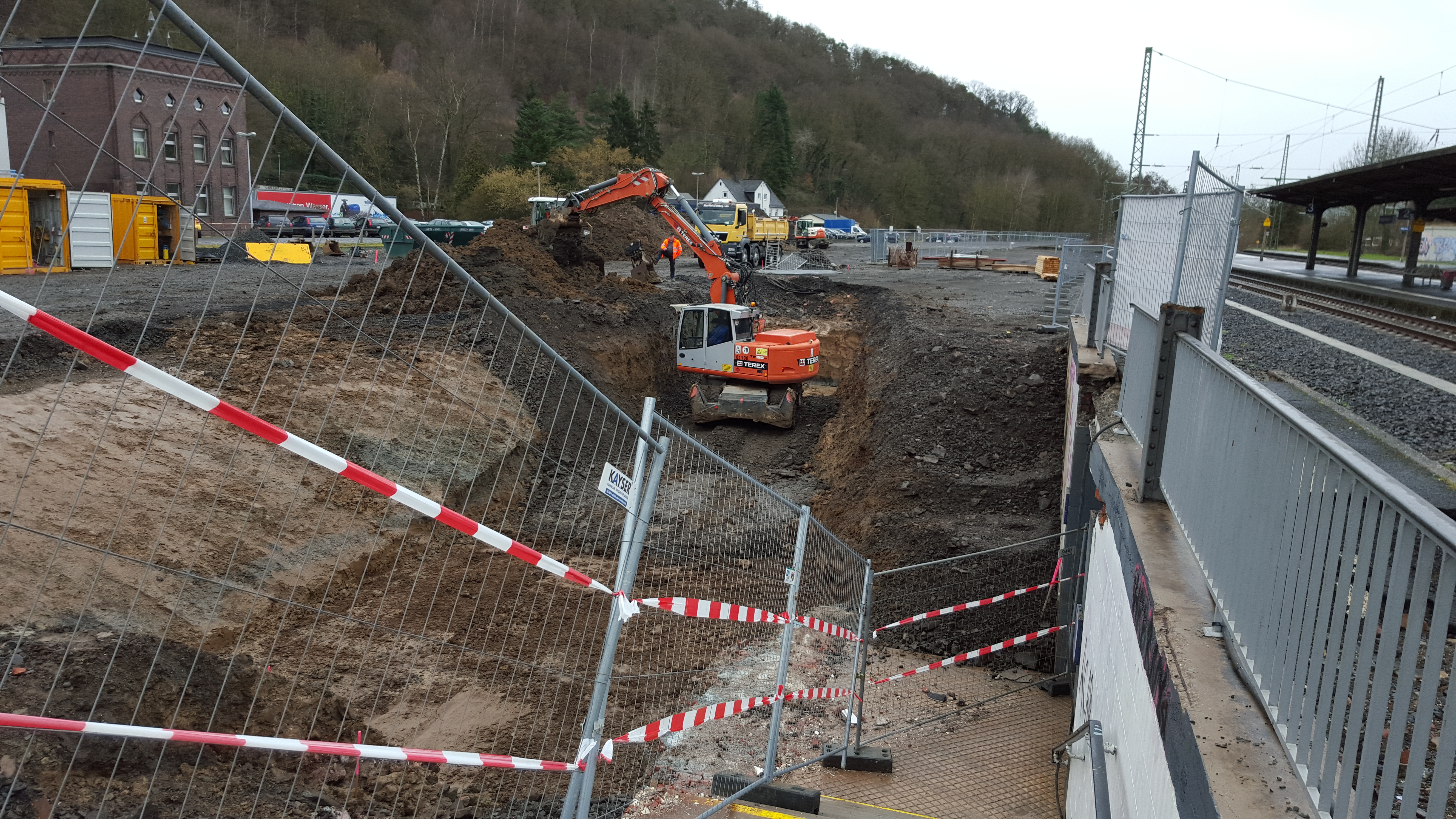

Die hintere Wand der Personenunterführung in die Littau wurde entfernt und die Tiefbauarbeiten haben begonnen.

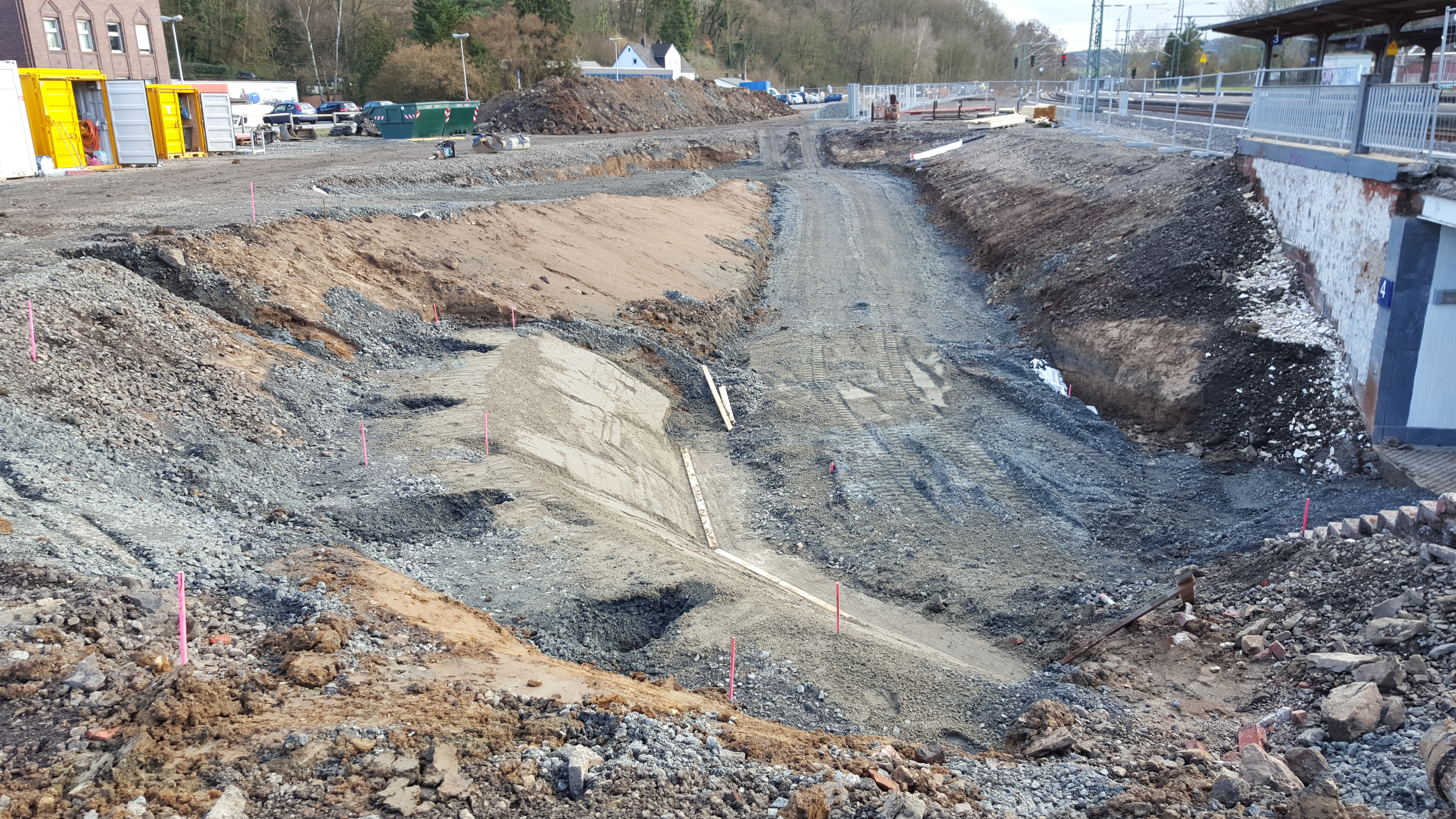

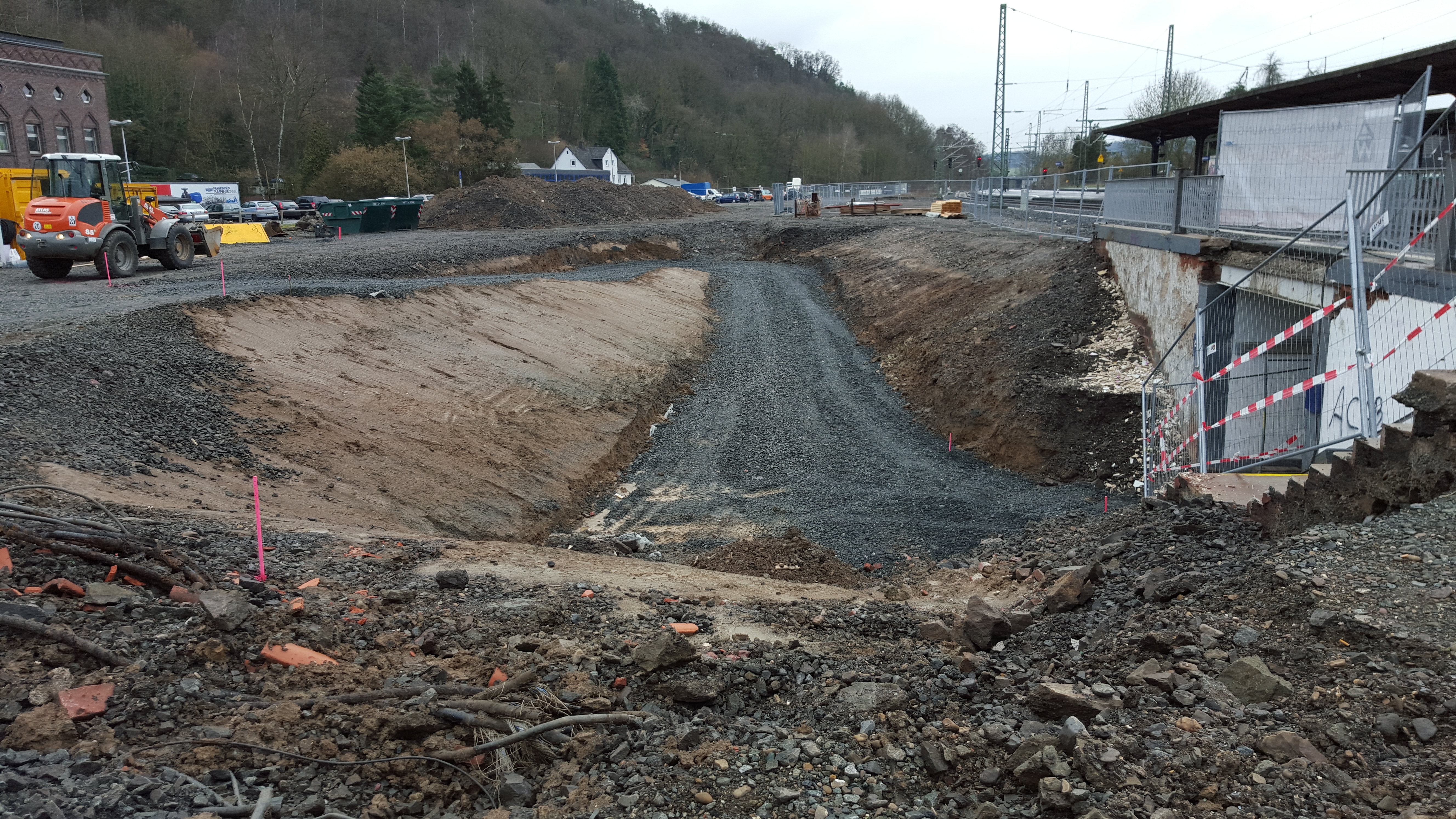

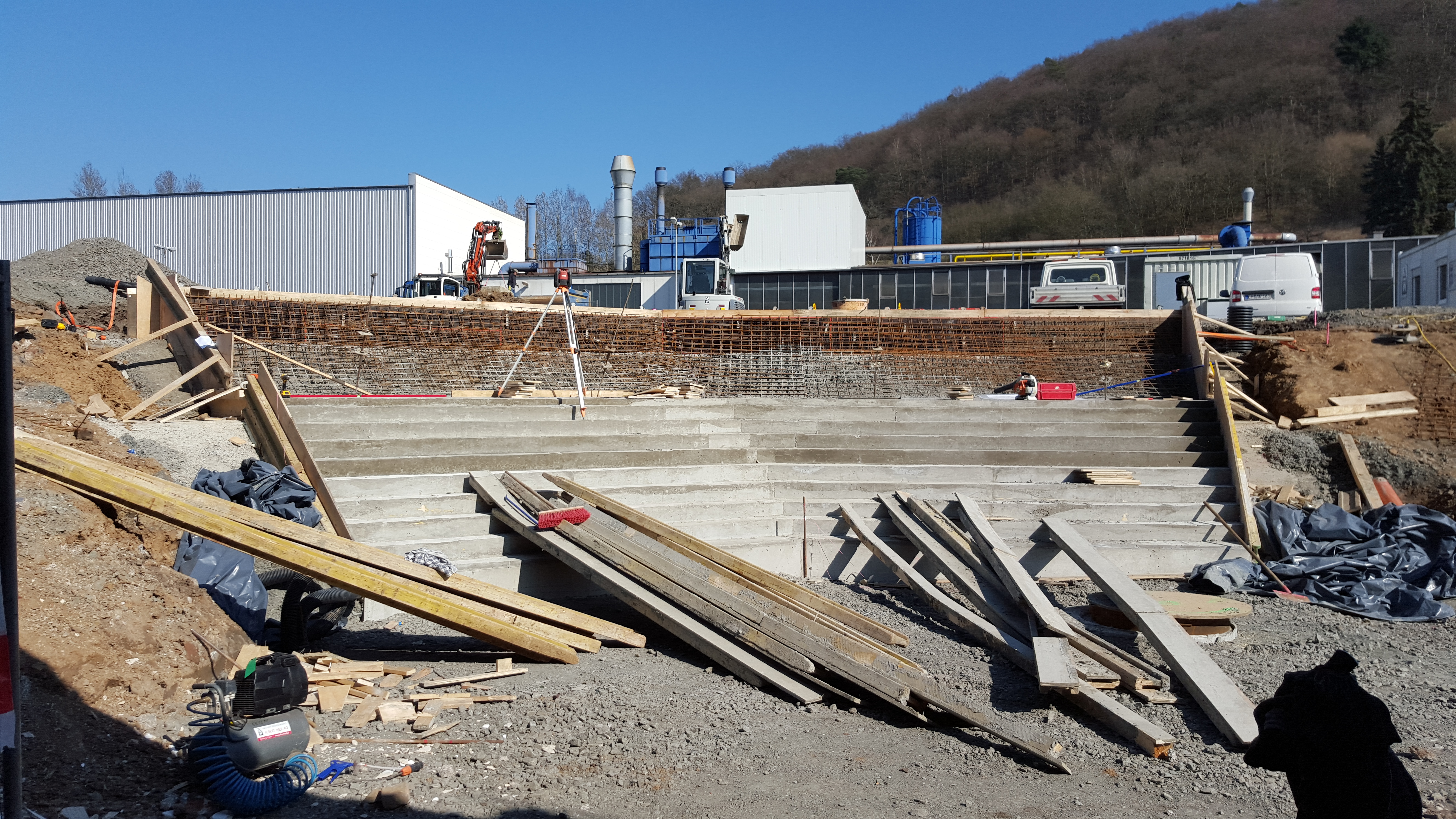

Der Bereich der Rampe wurde ausgehoben, so dass man sich das Ganze nun besser vorstellen kann.

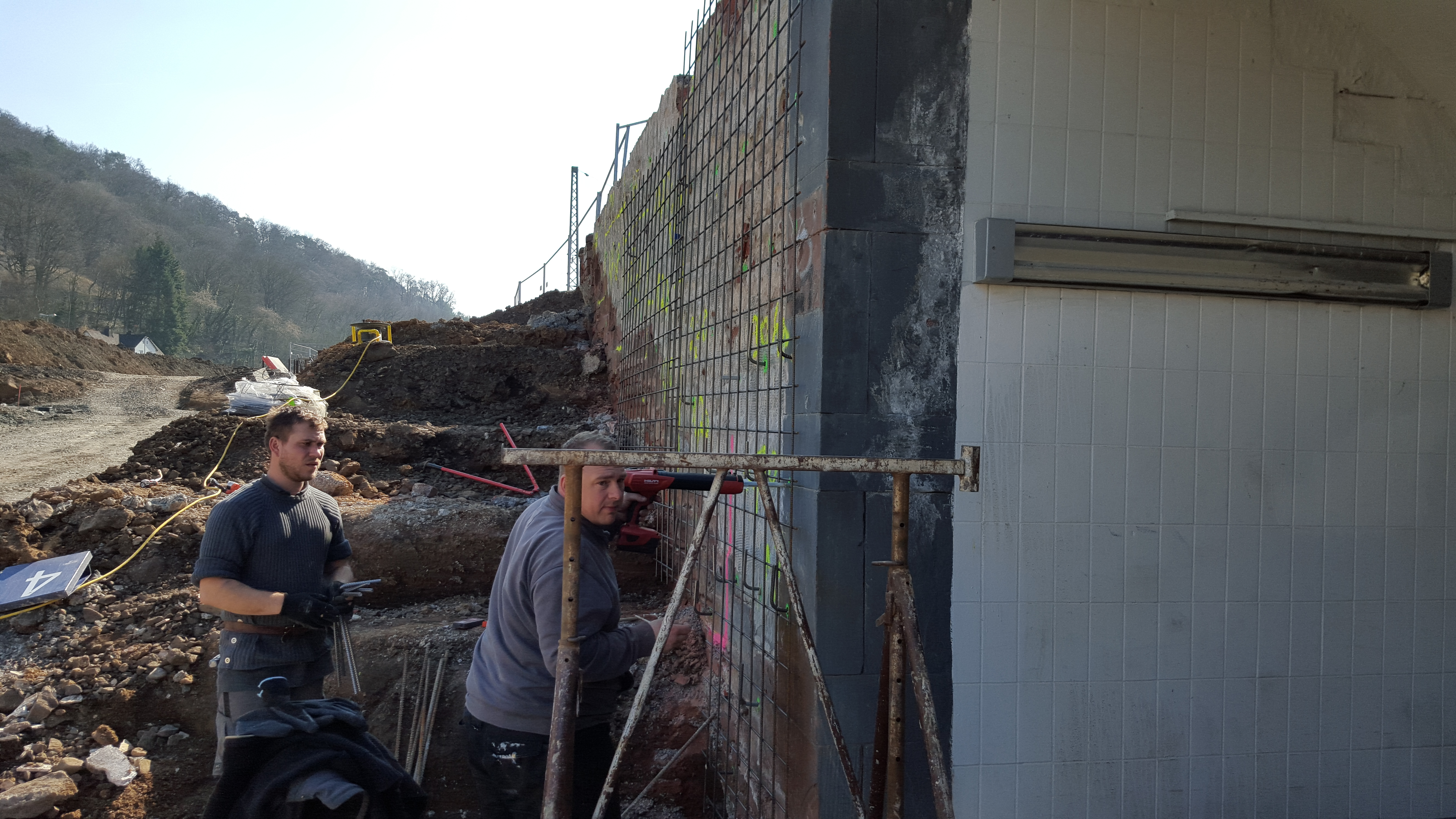

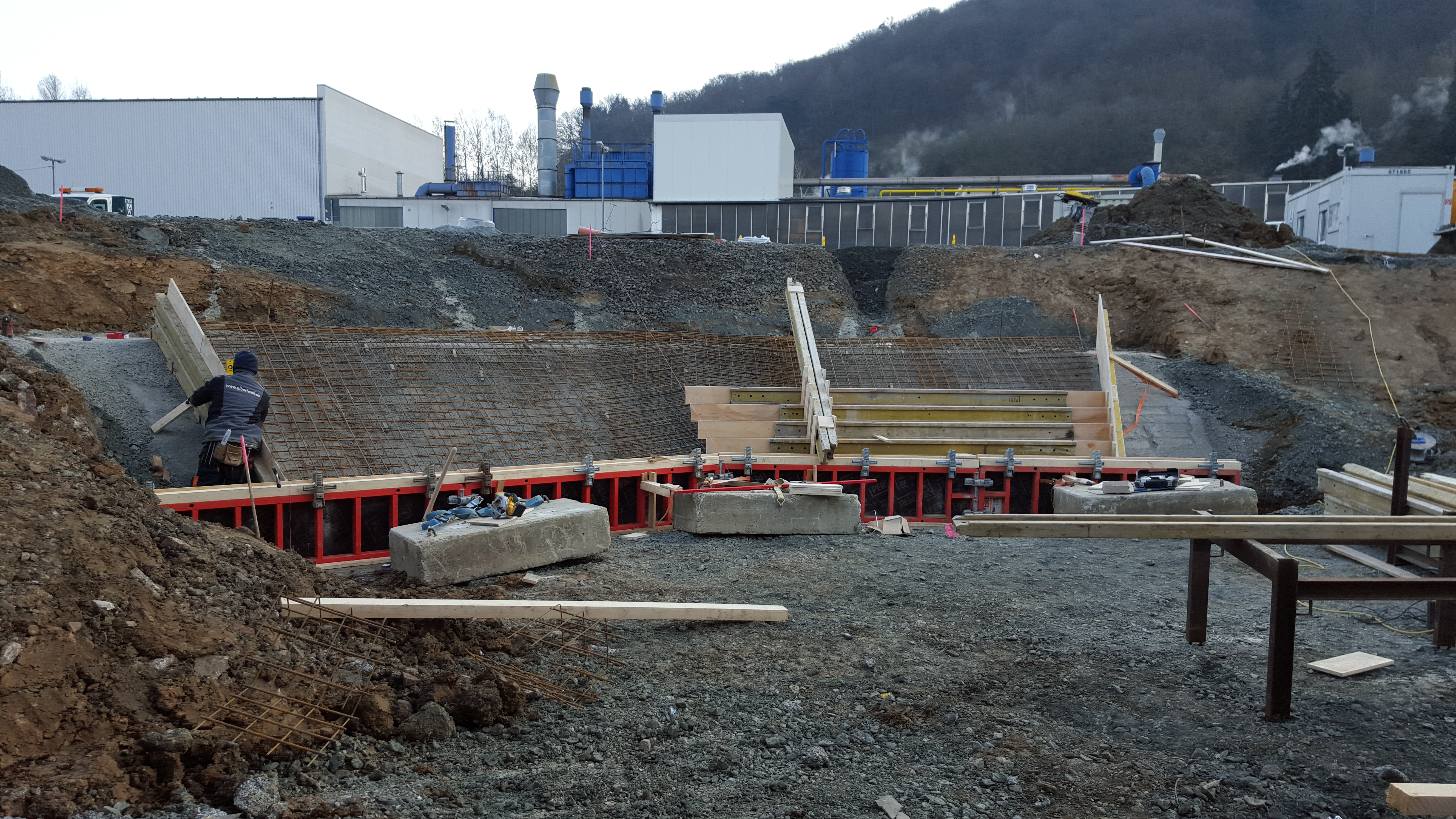

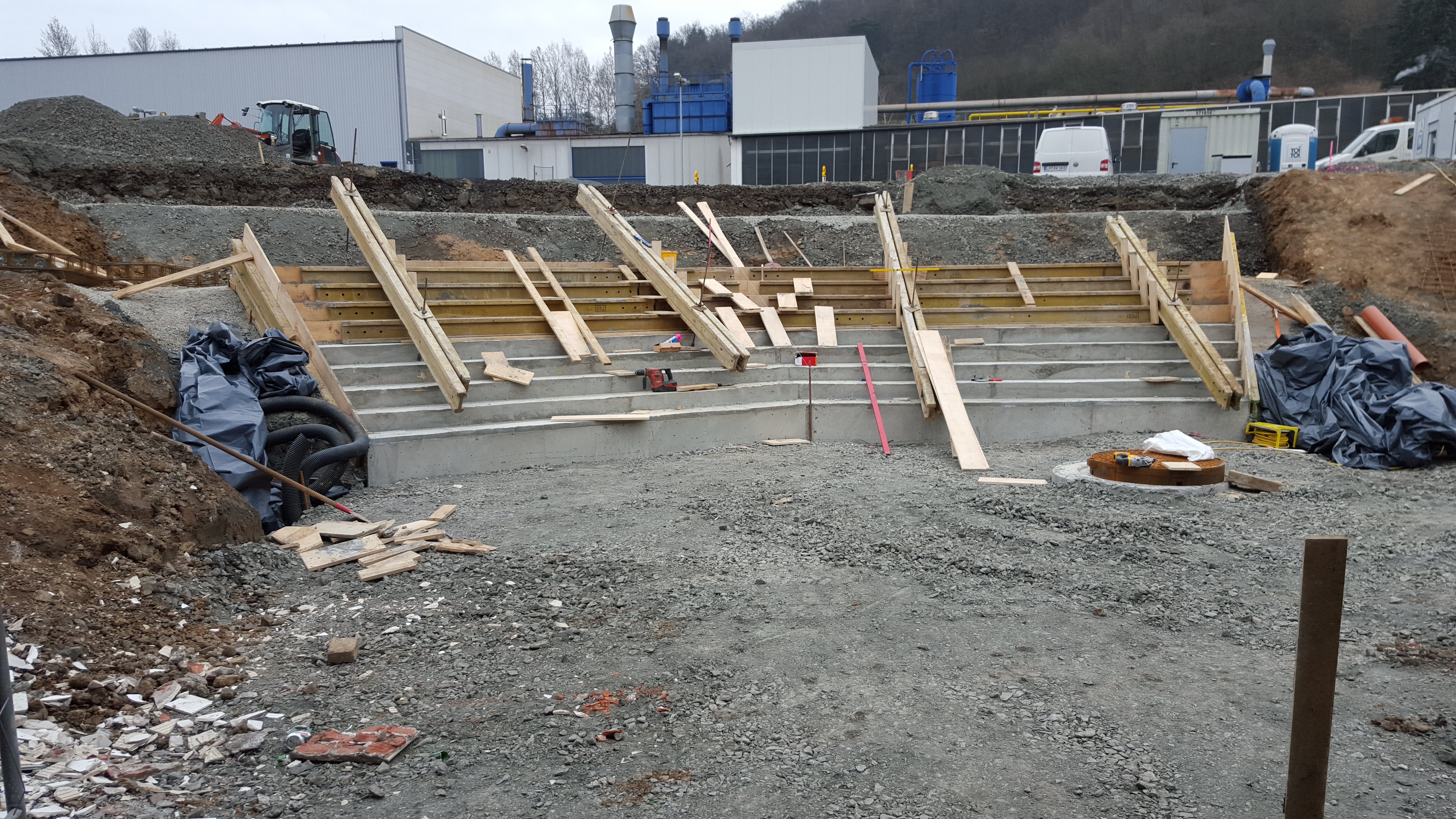

Die groben Erdarbeiten sind weitestgehend abgeschlossen, es folgen nun noch verschiedene Arbeiten für die Treppe und die Personenunterführung.

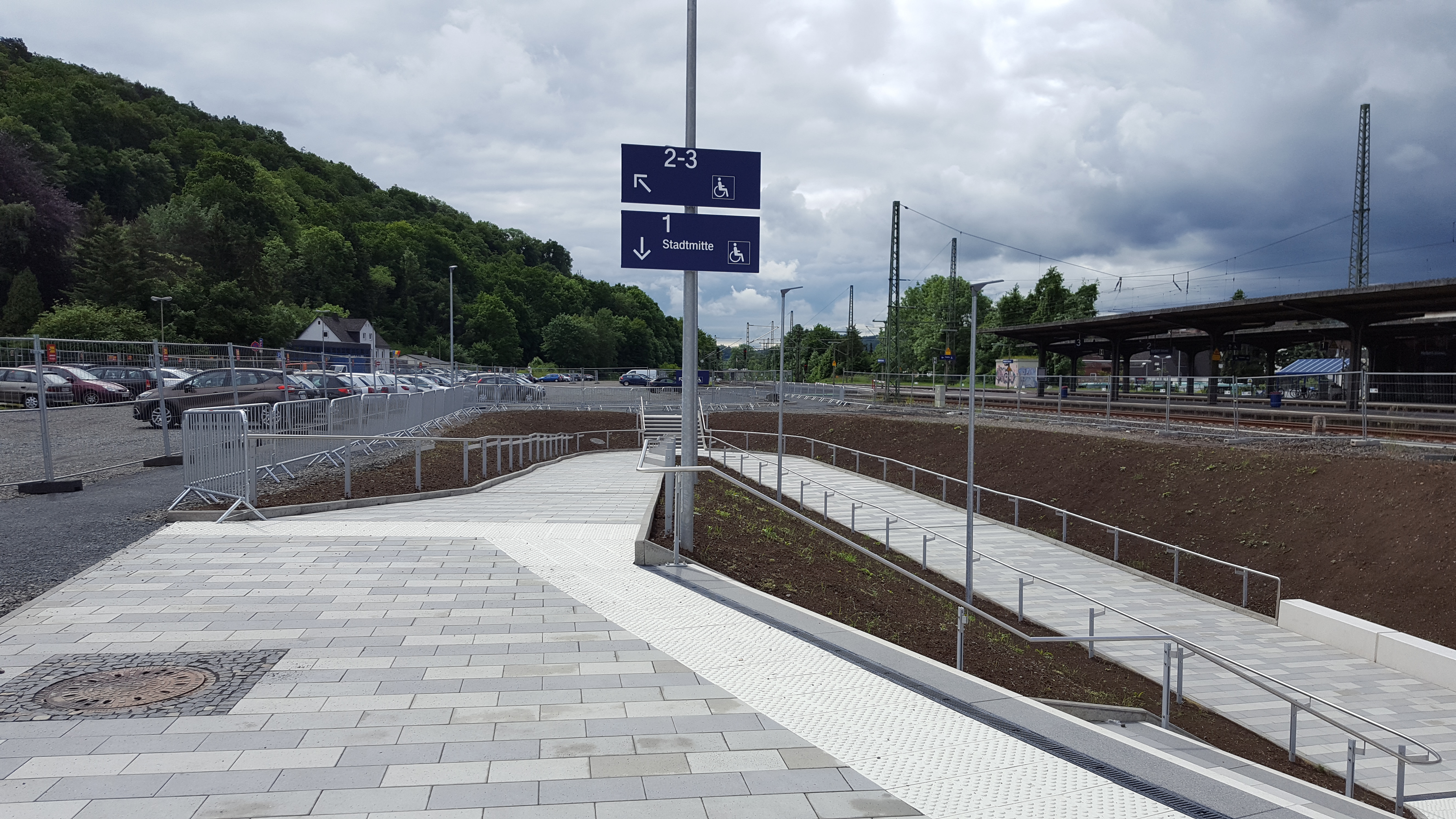

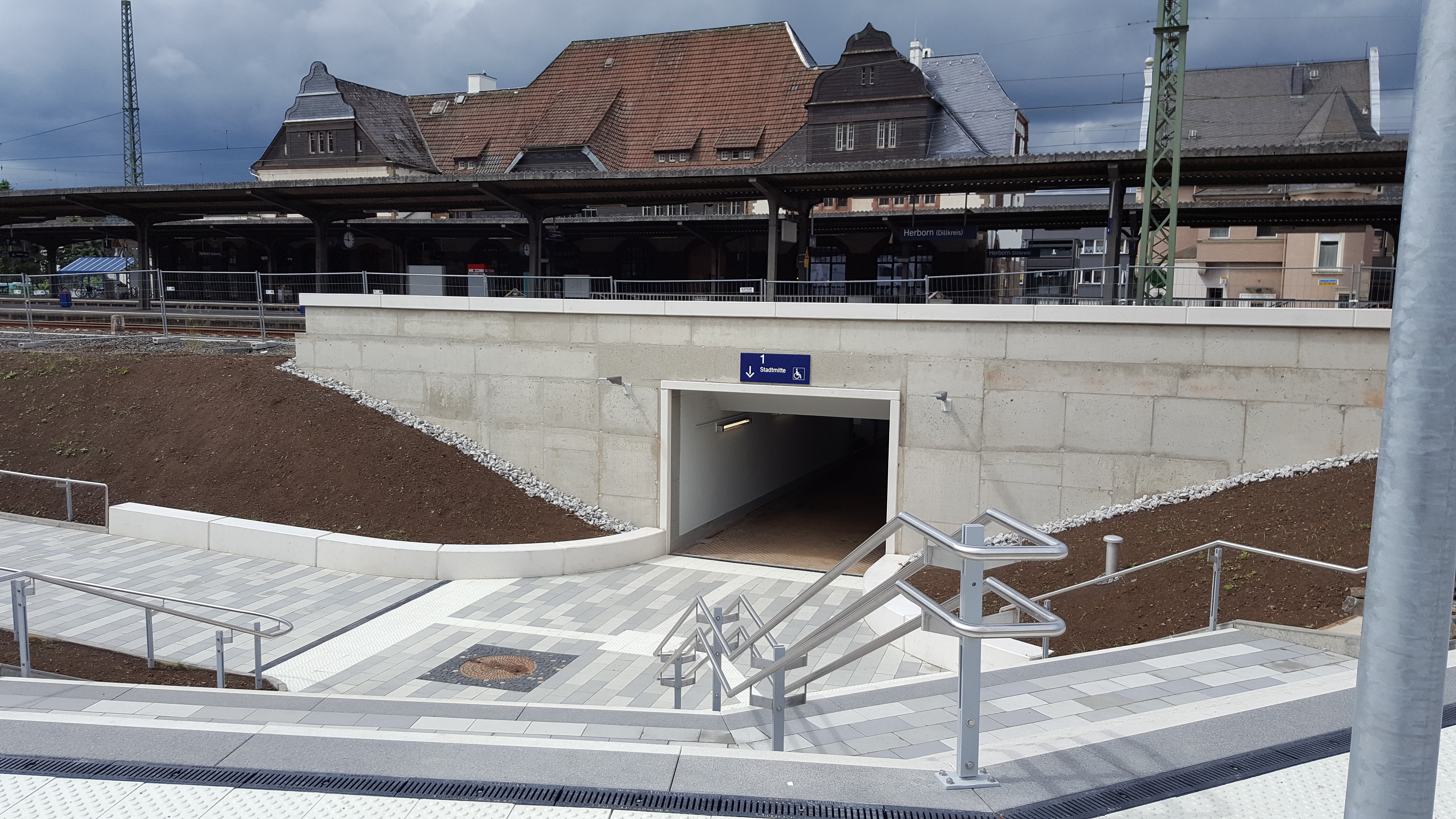

Rechtzeitig zum Hessentag sind die Arbeiten abgeschlossen und die Anlage kann in Betrieb gehen.

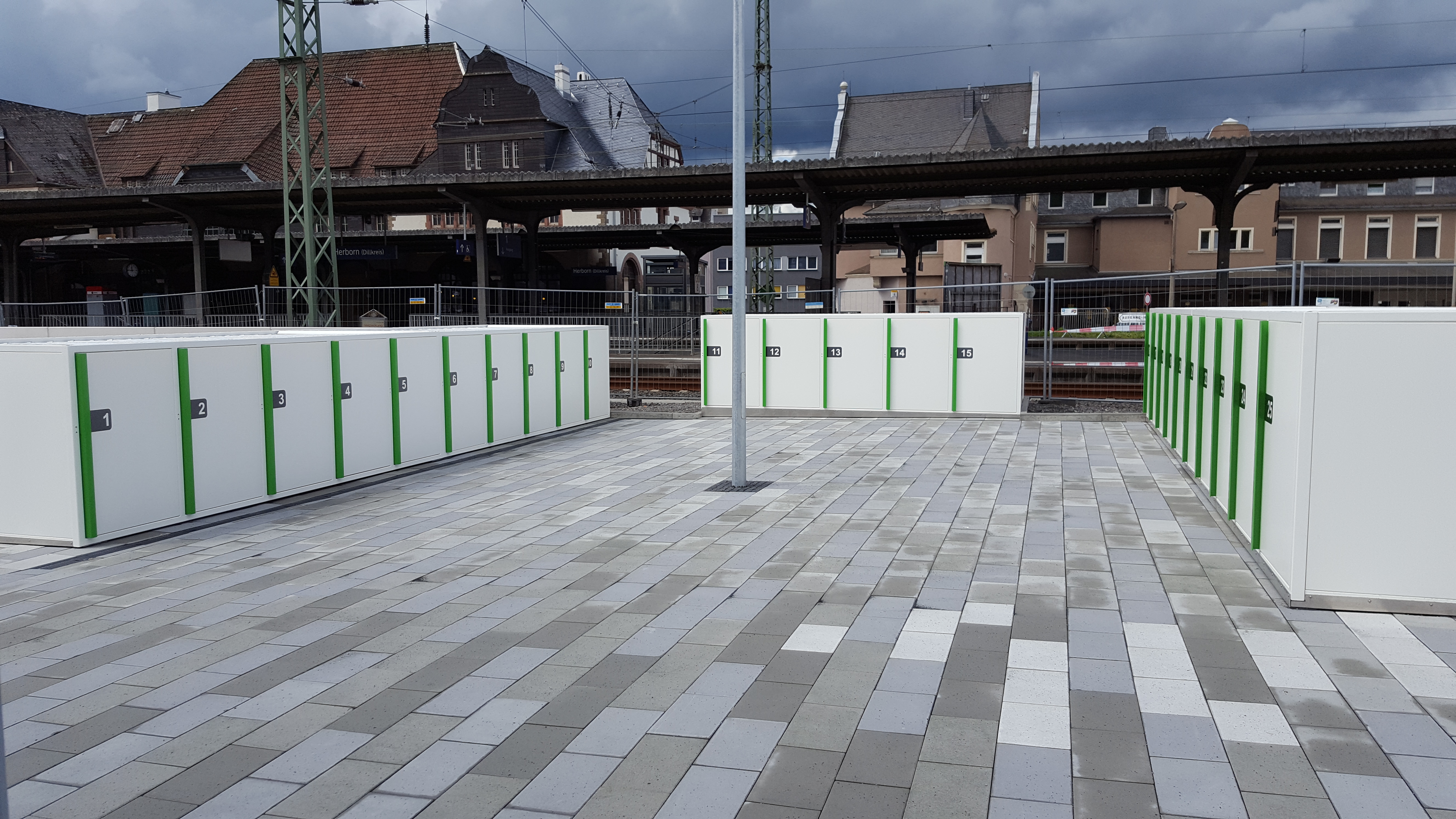

Auch die E-Bike-Station ist in Betrieb. Hier haben Nutzer die Möglichkeit, in den 25 Boxen ihre Fahrräder wegzuschließen.
In 20 Boxen gibt es zusätzlich die Möglichkeit, ein E-Bike aufzuladen.
